В Новосибирске повысят надежность теплоснабжения левобережья
Этого удастся добиться путем разделения контуров ТЭЦ-2 и ТЭЦ-3.
Новосибирская теплосетевая компания запланировала на 2024 год комплекс мероприятий по повышению надежности теплоснабжения левобережья мегаполиса.
О планах по повышению надежности теплоснабжения Ленинского и Кировского районов Новосибирска рассказал на пресс-конференции в агентстве ТАСС генеральный директор «СГК-Новосибирск» Дмитрий Перязев.
— Один из основных проектов плана по повышению теплоснабжения левобережья Новосибирска – разделение контуров ТЭЦ-2 и ТЭЦ-3. Узел подпитки сетевой водой поможет защитить потребителей от понижения давлений в случае дефекта в соседнем контуре, — отметил Дмитрий Перязев. — Это дорогостоящее мероприятие. Однако масштабная авария, произошедшая на теплосетях левобережья в январе 2024 года, показала, что схема, работавшая ранее, себя не оправдывает.
Дело в том, что сейчас система теплосетей в левобережье Новосибирска закольцована. Из-за этого в случае аварии в зоне одной из ТЭЦ снижение параметров оставляет без нормального тепла значительное количество домов. Разделение зон сократит количество отключаемых объектов. Но для этого нужен узел подпитки между контурами теплоснабжения двух ТЭЦ.

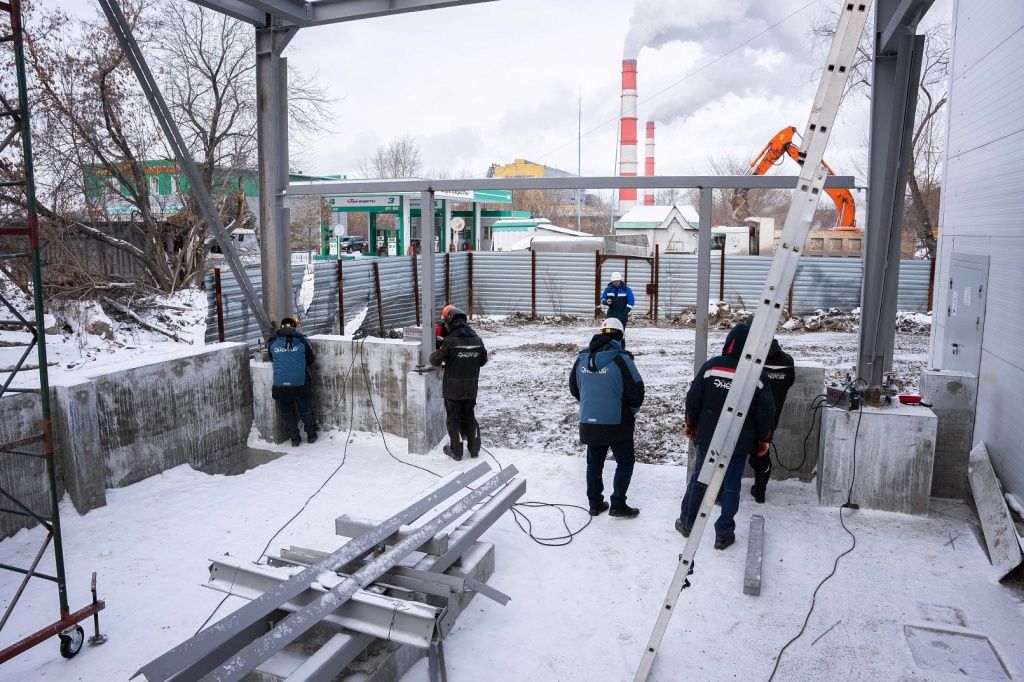

Оборудование для узла подпитки будет размещено в пристройке к павильону теплосетей на пересечении улиц Котовского и Планировочная. Подрядчик уже ведет строительство. Также идет монтаж оборудования. Комплекс будет включать два насоса мощностью по 37 кВт каждый, регулятор давления, запорную арматуру, оборудование для передачи данных телеметрии. В штатном режиме узел будет обеспечивать передачу подпиточной воды — теплоносителя — между зонами ТЭЦ-3 и ТЭЦ-2 для обеспечения оптимальных режимов подачи теплоносителя.
— В случае дефекта в зоне теплоснабжения ТЭЦ-2 или ТЭЦ-3 узел обеспечит разделение этих контуров для изолированной работы. Таким образом, в случае возникновения дефекта в одной из этих зон вторая остается в работе, — объяснил Дмитрий Перязев.
Срок строительства узла по плану — до конца 2024 года. В проект Новосибирская теплосетевая компания совместно с СГК вкладывает 42 млн рублей.
Читайте также: СГК вкладывает 13,4 миллиарда рублей в надежность теплоснабжения Новосибирска.
Екатерина СОСНИНА
